一个AI硬件项目经理的PMP实战笔记
一、引言:没有银弹,只有“靶向药”
在项目管理的江湖里,许多人手握PMP®证书,却感叹“理论是丰满的,现实是骨感的”。知识体系背得再熟,一到炮火纷飞的真实战场,面对供应链的“黑天鹅”、研发团队的“火烧眉毛”、市场需求的“朝令夕改”,瞬间觉得章法全无。
我曾完整负责过一款名为“灵犀AI音箱Pro”(代号:Project Bund)的智能硬件项目。从最初一个模糊的概念,到最终产品上市,14个月,我们经历了一款智能硬件产品所能遇到的几乎所有“坑”。这个项目最终取得了超百万台的销售成绩,成为了公司当年的明星产品。
今天,我想做的不是简单地讲述一个成功故事,而是想借由“灵犀Pro”这个案例,为您深度复盘:PMP®这套看似“学院派”的理论,是如何在智能硬件这个高度复杂、跨界融合的行业中,作为“靶向药”被精准应用的。这不是一份理论搬运,而是一份沾着泥土、带着炮火味的实战笔记。
二、项目启动:定义北极星一份“活”的项目章程
任何伟大的航行,都始于一张明确的海图和一颗指引方向的北极星。在项目管理中,这颗北极星就是项目章程。
在智能硬件行业,项目启动阶段的模糊性是最大的敌人。一个拍脑袋的决定,可能导致数百万模具费和研发投入的浪费。因此,我们没有急于组建团队、画原型图,而是花了整整三周时间,与所有关键干系人(CEO、产品、研发、市场、供应链负责人)共同打磨一份“活”的项目章程。
我们的项目章程不仅是一份授权文件,更是一份“契约”和“宪法”。
实操方法:我们采用“工作坊”的形式,通过引导式提问,将所有关键信息具象化、共识化。
行业深度融合:
●BOM成本(Bill of Materials):这是硬件项目特有的生命线。在章程里就明确成本目标,直接决定了后续的技术选型和供应链策略。
●EVT/DVT/PVT/MP:这是硬件研发的 “行话”,即工程验证测试、设计验证测试、生产验证测试和量产。将这些作为总体里程碑,保证了项目章程与行业实践的无缝对接。
●高层级风险:特别指出了“芯片缺货”和“声学调试”,这正是智能音箱这类产品最核心、最脆弱的环节。
这份章程,让我们从第一天起,就拥有了判断的基准。当后续市场部提出要增加一个昂贵的OLED屏幕时,我们可以拿出章程中的 “BOM成本<350元”这一条,清晰地评估其影响,从而做出理性的决策,而不是陷入无休止的争论。
三、项目规划:绘制作战地图独创的“冰火混合”模型
如果说项目章程是“去哪里”,那么项目规划就是“怎么去”。智能硬件项目最大的特点是“软硬结合” ,这导致单一的项目管理模型(纯瀑布或纯敏捷)都无法完全适用。
硬件研发(结构、模具、电路):具有强依赖性和长周期性,一旦模具开出,修改成本极高。这部分天然适合预测型(瀑布)模型。软件与算法研发(操作系统、APP、语音识别):需求变化快,需要快速迭代、持续交付。这部分则适合适应型(敏捷)模型。

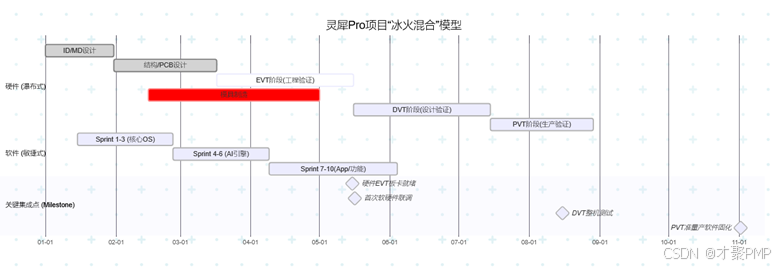

面对这种“冰火两重天”的特性,我们设计了一套“硬件瀑布 + 软件敏捷”的混合项目管理模型。
实操方法:

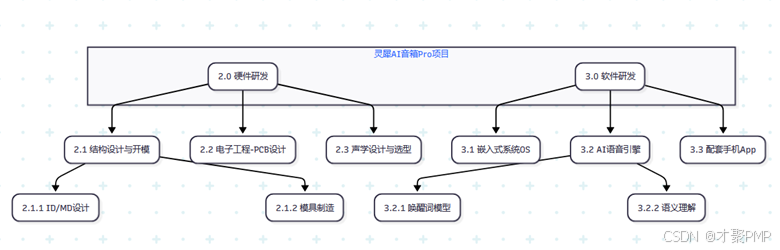

(1)WBS(工作分解结构)先行:我们首先使用WBS将整个“灵犀Pro”项目分解到可管理的工作包。这是所有规划的基础。
(2)双轨并行,关键节点强同步:基于WBS,我们为硬件和软件团队分别制定了不同的计划。
(3)行业深度融合与实操细节:
●硬件轨道:严格遵循“ID/MD→结构/电子设计→EVT→开模→DVT→PVT”的瀑布流程。每个阶段都有明确的“进入” 和“退出”标准(Entry/Exit Criteria)。例如,EVT阶段必须完成所有核心功能的电路验证,才能进入DVT阶段。
●软件轨道:采用为期2周的Scrum。每个Sprint结束时,都会产出一个可演示的软件版本。这使得我们能快速响应产品经理关于交互体验、语音技能的新想法。
●强同步节点:图中的“关键集成点”是模型的灵魂。在这些节点,两条轨道必须交汇。例如,“硬件EVT板卡就绪”是硬件团队对软件团队的承诺交付物。软件团队拿到板卡后,才能进行底层的驱动开发和联调。这些节点是我们项目经理必须死守的“上甘岭” 。
(4)风险管理与沟通规划:
●风险登记册:我们建立了一个动态的风险登记册。例如,针对“芯片缺货”风险,我们的应对策略是——
○规避:早期与供应商签订长期供货协议;
○减轻:寻找并验证备选芯片方案(Alternative Source)。
●沟通矩阵:针对不同干系人,我们设计了不同的沟通频率和方式。
○核心团队(PM, Leads):每日站会(15分钟)。
○软件团队:每日站会+Sprint评审会。
○项目全体:每周项目例会(1小时,回顾上周进展,同步本周计划)。
○管理层(Steering Committee):双周报+月度评审会。
这个规划过程虽然耗时近一个月,但它为长达一年的执行期提供了清晰、灵活且极具操作性的“作战地图”。
四、项目执行:在炮火中指挥跨职能团队的“化学反应”
计划得再好,执行才是真章。智能硬件项目的执行,本质上是管理一个高度复杂的“跨职能军团”。硬件工程师关心的是公差、良率;软件工程师关心的是算法、架构;工业设计师关心的是美学、手感。他们说着不同的“语言” ,有着不同的工作节奏。
作为PM,我的核心工作不是发号施令,而是成为一个“翻译官”和“催化剂”。
实操方法:
- 物理空间融合-”大开间“作战室
我们说服管理层,为“灵犀Pro”项目组设立了一个独立的“大开间”作战室。结构、硬件、软件、测试的核心成员都在这里办公。
当结构工程师发现一个天线位置会影响软件的Wi-Fi信号时,他只需转身就能和射频工程师、软件工程师立即开始讨论,而不是发一封邮件,等待三天的回复。这种即时沟通的效率,是任何线上工具都无法比拟的。
- 建立共同语言-以“用户故事”驱动开发
为了弥合软硬件的认知鸿沟,我们要求产品经理将所有需求都写成“用户故事”的格式。
传统需求:“实现蓝牙5.0连接功能。”
用户故事:“作为一名用户,我希望能够通过蓝牙快速连接我的手机,以便播放手机里的音乐。”这种格式迫使所有工程师——无论是写代码的还是画PCB的——都从最终用户的价值出发去思考问题,而不仅仅是实现一个技术指标。
- 管理团队冲突-运用Tuckman阶梯理论
项目中期,软硬件联调阶段,团队进入了“震荡期”。硬件指责软件驱动不稳定,软件抱怨硬件接口定义不清晰。此时,我没有简单地做“和事佬”,而是组织了一次“问题根因分析会”。
●方法:使用“鱼骨图”引导大家将矛头从“人”转向“问题”。
●结果:我们发现根本原因在于双方对接口协议的理解存在偏差,且缺少一个统一的调试环境。
●措施:立即成立一个由软硬件工程师共同组成的“联调攻坚小组”,并制定了详细的接口文档V1.0。通过共同解决问题,团队的信任度反而得到了提升,顺利进入了“规范期”。
通过这些看似“软”性的管理手段,我们将一群来自不同领域的专家,捏合成了一支真正有战斗力的“特种部队”。
五、监控与控制:仪表盘与纠偏在不确定性中航行
项目执行就像在波涛汹涌的大海上航行,你必须时刻紧盯仪表盘,并随时准备调整航向。
在“灵犀Pro”项目中,我们建立了两个核心的监控机制:数据驱动的仪表盘和严格的变更控制流程。
- 数据驱动的仪表盘:挣值管理(EVM)的简化应用
完整的EVM计算复杂,在快速变化的环境中可能过于笨重。我们做了简化和改良,核心是追踪两个关键指标:
●进度绩效:将WBS中的关键工作包(特别是硬件里程碑)作为衡量进度的“值”。每周更新完成情况,对比计划,得到一个直观的进度偏差(SV)。
●成本绩效:主要监控硬件BOM成本和NRE(一次性工程费用,如模具费)的实际支出,与预算进行对比,得到成本偏差(CV)。
实操方法:我们用共享的电子表格制作了一个可视化的项目仪表盘,红绿灯系统一目了然。

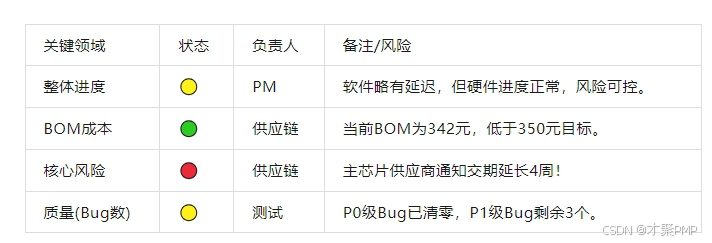

简化的项目仪表盘:
这个仪表盘成为我们每周例会的“指挥棒”,让所有人都能在第一时间了解项目的健康状况,并聚焦于最紧急的问题。当“主芯片交期延长” 这个红色警报亮起时,我们立即启动了风险登记册中的备用方案。
- 严格的变更控制流程
智能硬件项目最大的噩梦就是范围蔓延(Scope Creep)。今天市场部说要加个颜色,明天CEO说友商有个新功能我们也要上。没有控制的变更,是项目失控的开始。
实操方法:我们成立了由我、产品总监、研发总监、市场总监组成的CCB。任何对范围、成本、进度的变更,都必须走正式流程。
案例:项目中期,竞品发布了一款带“智能灯效”的产品。我方市场总监立刻提出,“灵犀Pro”也必须加上。
我们的应对:
●提交CR:市场部提交正式的变更请求。
●影响分析:我立即组织硬件和结构工程师评估。结论是:增加灯效需要重新设计结构、修改模具、增加LED和控制芯片。将导致项目延期8周,BOM成本增加25元,模具修改费用增加30万。
●CCB评审:在CCB会议上,我展示了这份清晰的量化分析。CEO看到延期和成本的巨大代价后,果断否决了这次变更。我们决定将这个功能放到下一代产品 “灵犀Pro 2” 中。
这个看似“不近人情”的流程,却保护了项目免于脱轨,确保了核心目标的达成。
六、项目收尾(Closing): 传承与新生最有价值的资产是“教训”
项目成功交付,产品上市大卖,但这并不是终点。PMP®告诉我们,一个同样重要的阶段是项目收尾。
实操方法:
●正式验收与移交:我们将最终的产品文档、测试报告、生产资料等,正式移交给后端的运维和生产团队,并签署了验收文件。
●复盘会(Lessons Learned):我们组织了两次复盘会。一次是核心团队的深度复盘,一次是全员的分享会。我们坚持“对事不对人”的原则,鼓励大家说真话。
我们整理出的“经验教训”文档,成为了公司最宝贵的资产之一。其中几条:
●成功经验:“冰火混合”模型被证明非常有效,应在后续软硬项目中推广。
●教训:主芯片的备选方案验证启动得太晚,导致在主供应商出问题时,我们有4周的空窗期。
●改进措施:未来所有核心元器件的备选方案,必须在EVT阶段就完成初步验证。
●教训:软件团队的敏捷开发和硬件团队的瀑布节奏,在DVT联调阶段信息同步仍有延迟。
●改进措施:在后续项目中,应指派一名“嵌入式软件接口人”常驻硬件团队。
这些经验教训,直接被写入了公司新的项目管理流程,并成为了下一个项目“灵犀Pro 2”项目章程的重要输入。这,就是项目管理的闭环和传承。
七、PMP®不是枷锁,而是你的“瑞士军刀”
回顾“灵犀Pro”的整个历程,PMP®的五大过程组、十大知识领域,就像一根无形的线,贯穿了我们所有的决策和行动。但我们从未将它当成僵化的教条。
●面对智能硬件的特殊性,我们裁剪了EVM,融合了瀑布与敏捷。
●我们用WBS、风险登记册这些工具,去解决“软硬协同”、“供应链脆弱”这些行业痛点。
●我们用项目章程、变更控制这些流程,去抵御来自内外部的不确定性。
PMP®的真正价值,不在于让你记住每一个输入、输出、工具和技术(ITO),而在于它为你提供了一个结构化的思维框架,一个可以根据不同战场环境灵活取用的 “工具箱” 。它不是束缚你的枷锁,而是一把可以帮你庖丁解牛的 “瑞士军刀” 。
希望“灵犀Pro”的故事,能为你提供一些在真实世界里运用项目管理知识的启发。真正的项目管理大师,永远是在实践的炮火中,不断复盘、迭代、进化的人。
