CJ02、CJ20N下达项目报错用户状态 初始 是活动的,怎么解决?

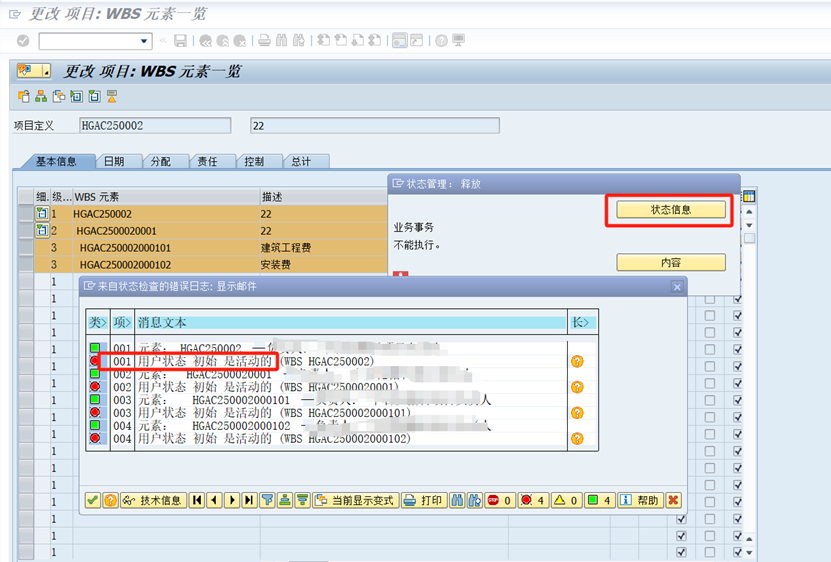

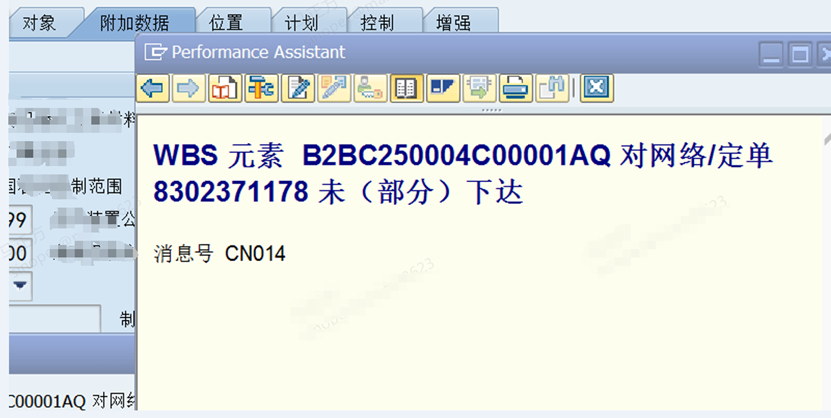

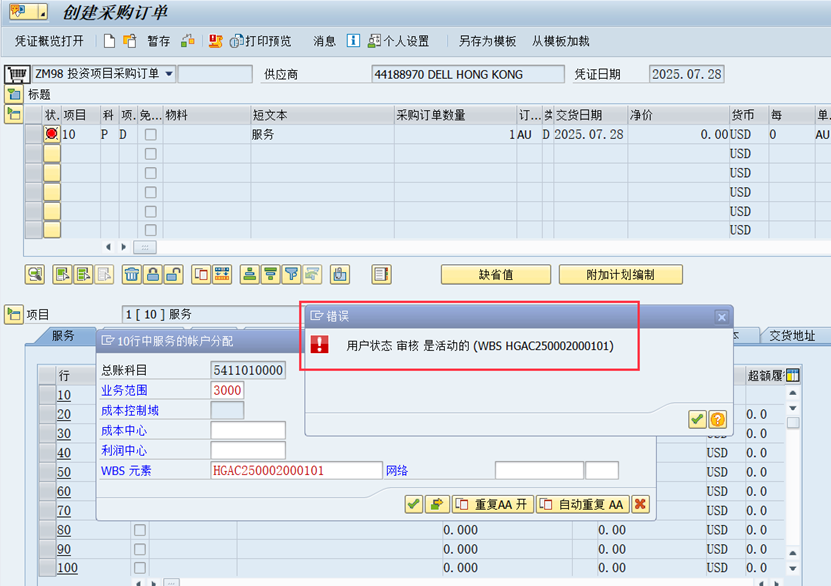

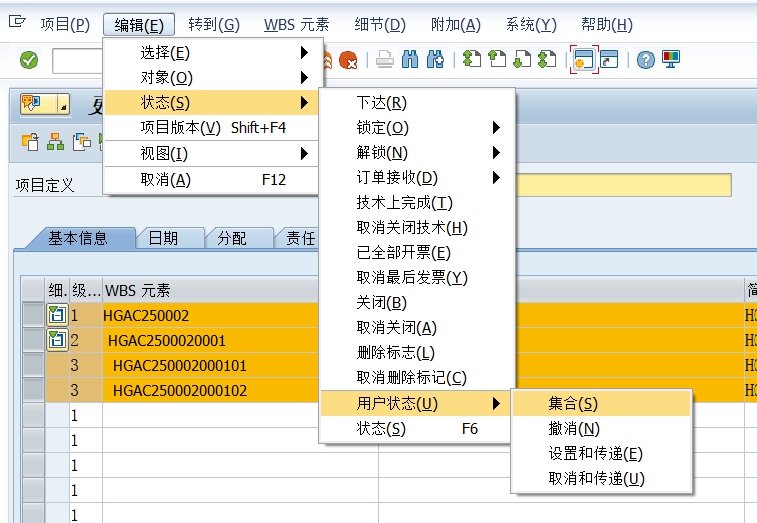

1、报错截图如下:

2、通过OPSA项目参数文件找到状态参数文件:
3、通过OK02查看状态参数文件:

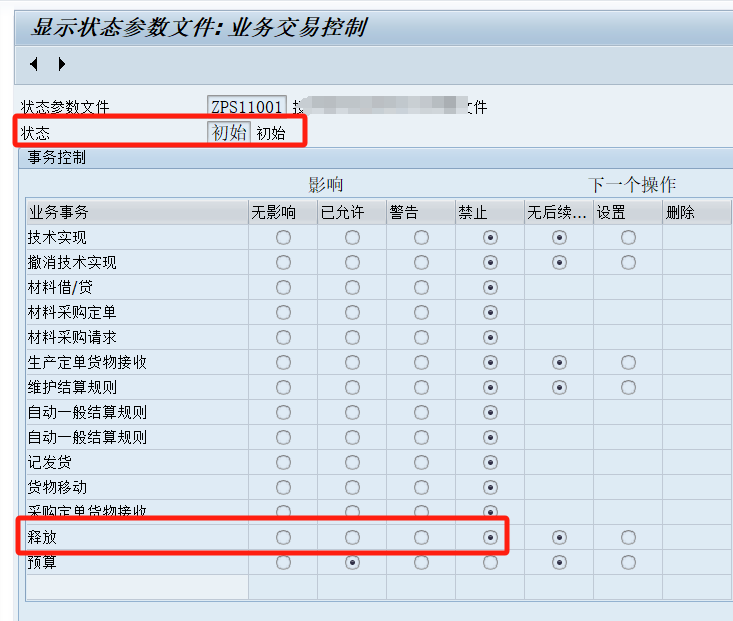

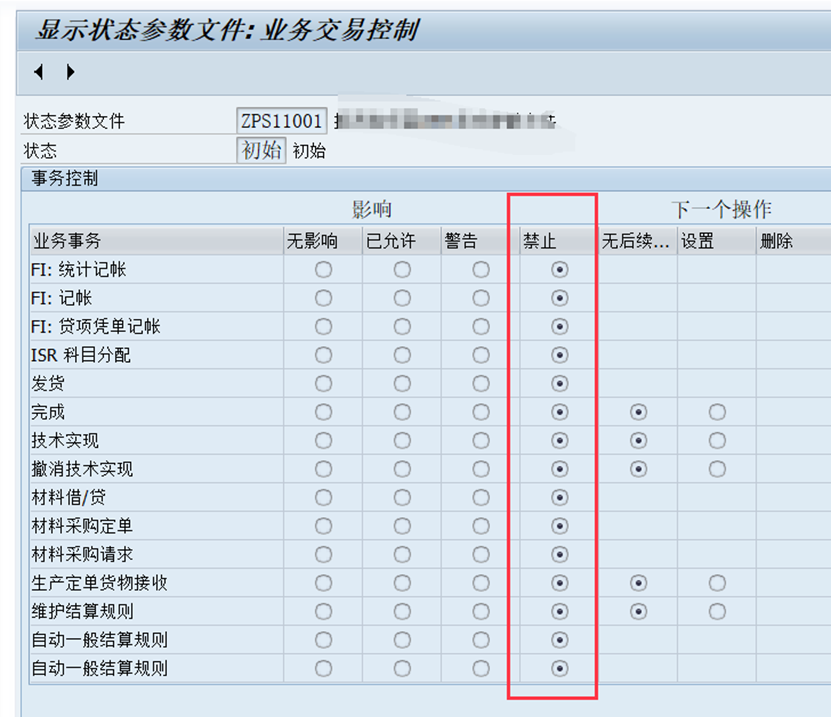

4、双击初始状态,可以看到释放,也就是REL下达是禁止的:

5、双击审核,可以看到释放REL是已允许的:

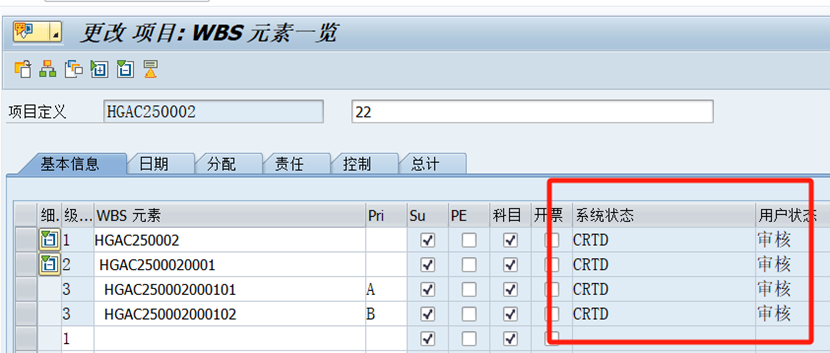

6、前台将WBS的用户状态修改为审核:
7、然后进行下达即可下达成功:
8、但细心会发现,为何系统状态REL下达了,用户状态却自动变成了批准,是哪里设置呢?
当然还是在OK02状态参数文件中,双击“批准”的用户状态后,会看到释放(REL)对应设置,也就是说当释放(REL)下达了,用户状态会被设置为“批准”,这就是联动:
9、延申来看,可以看到用户状态和系统状态设置的业务事务,但我们项目模块常用的就是系统状态分别是:
(1)CRTD创建初始状态,看状态参数文件设置禁止和允许什么操作,比如例子中不可以挂物料,做服务无法进行收发货有关财务集成凭证的业务:
作为项目模块业务顾问,经常会收到采购、生产或者是设备模块顾问发来问WBS未下达等问题:
注意,有些企业可以先做物资与服务采购申请,所以需要在状态参数文件根据企业的实际需求设定。
(2)REL下达状态,可以进行物资服务采购,收发货,记账到WBS等业务操作:
(3)TECO技术性完成,不可以进行业务操作,比如物资服务采购,收发货等,但是可以财务调账;
(4)CLSD关闭,业务财务都不允许操作了。
当然这是常规系统默认带的设置,如果企业有特殊需求,那么按照特殊业务场景,进行相应的配置以满足用户需求,企业的规范管理。
用户状态就根据企业的情况自行设置了,大多是按照阶段来设置,比如EPC项目设置为:项目立项、项目设计、项目采购、项目生产、项目发货、现场施工、项目调试验收、项目质保等。
