华为云Stack交付流程
前言
:作为一个刚接触华为云HCS交付的小白,为了系统性地记录我的学习历程,巩固知识体系,并分享过程中的心得与困惑,我决定通过撰写文章来梳理知识点。
今天学习华为私有云交付流程。
文章目录
- 一、整体说明
- 二、详细流程
- 2.1 获取项目信息
- 2.2 机房工勘
- 2.3 LLD输出与评审
- 2.4 设备到货,硬装上电
- 2.5 服务器初始化
- 2.6 软件包申请、下载
- 2.7 部署安装工具
- 2.8 创建部署工程

- 2.9 功能调测、可靠性测试
一、整体说明
首先我阅读官方的产品文档,上面提供了华为云Stack的交付流程,流程比较笼统,我自己再根据实习的一个交付项目进行整理一下。

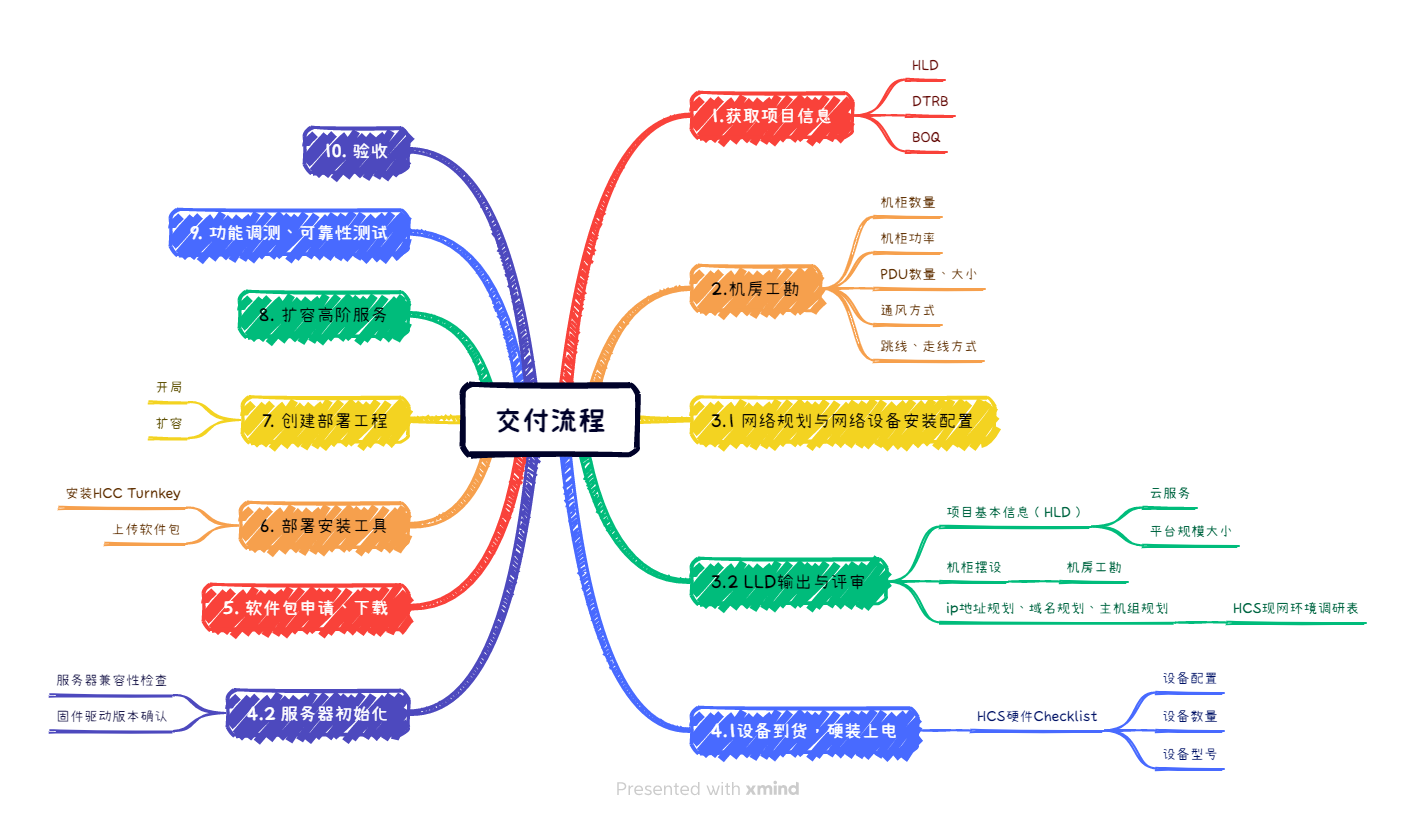

二、详细流程
2.1 获取项目信息
该阶段,主要的HLD、DTRB、BOQ等文件都是由,售前和项目经理输出。对于后期我进行LLD表规划时需要用到。
2.2 机房工勘
这个阶段需要我本人跑到客户的机房现场进行查看,记录客户提供的机柜数量、机柜功率大小、PDU数量和大小等信息,后期规划LLD表时,需要对服务器在机柜中的摆放位置进行规划。
2.3 LLD输出与评审
LLD表的设计,非常的考验工程师的交付经验。在进行设计的时候,一般根据不同的HCS版本选择对应版本的集成设计套件中的LLD模板。其中,项目基本信息部分,根据前面获取到的HLD来进行设计,HLD中会告诉我,该项目采用的云服务具体、云平台的规模大小等。通过BOQ,可以获取到服务器设备信息、网络以及存储设备信息。
然后,机柜布局部分,通过前面进行过的机房工勘,得知了机房的具体情况,根据设计原则,规划出服务器的机柜摆放位置。
还有 ip地址规划、域名规划、主机组规划等,这些通过集成设计套件中的现网环境调研表中信息来参考进行规划。
2.4 设备到货,硬装上电

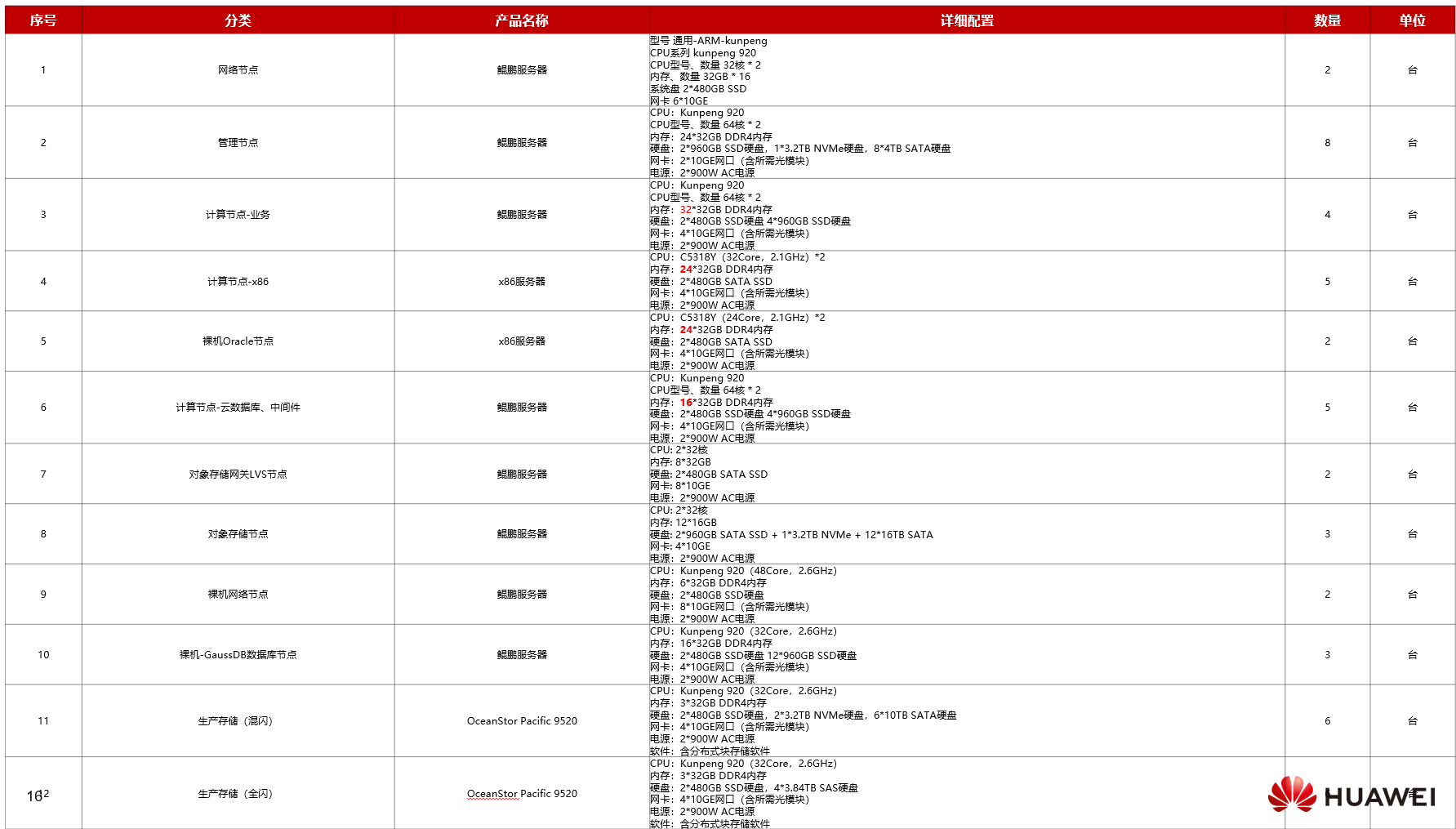

当设备到货后,需要对设备根据BOQ来进行硬件Checklist,查看设备数量、配置、型号等是否都正确。

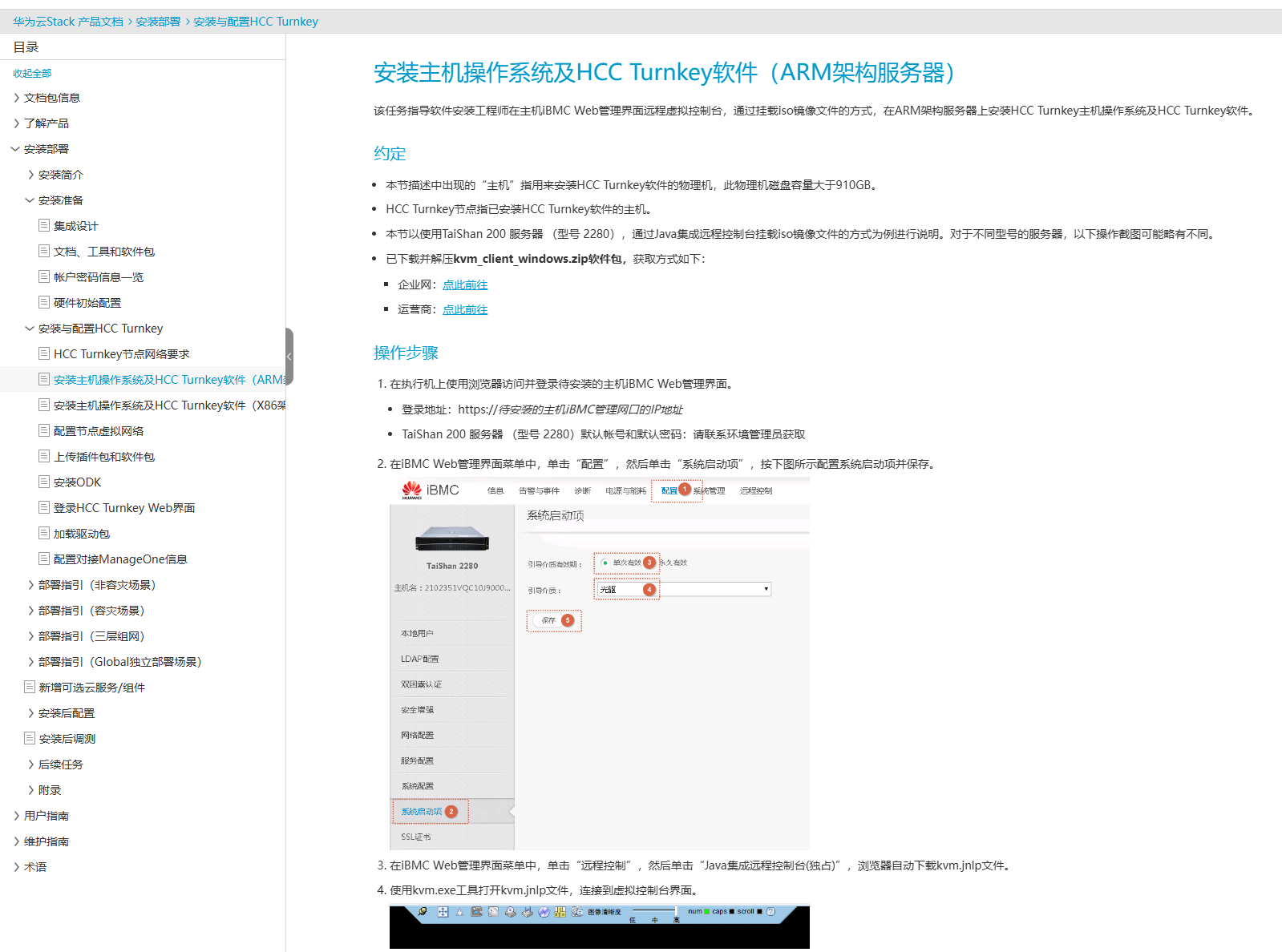

检查没有问题后,就可以安装LLD规划进行设备硬装上电,然后初始化配置,比如修改BMC地址为LLD规则的ip地址。
2.5 服务器初始化
刚上电完成的服务器,要进行初始化配置,一般需要对系统盘配置RAID,数据盘配置JBOD等,然后根据HCS兼容性网站,来查看服务器兼容性,对固件驱动版本进行确认,不兼容的版本进行升级。
2.6 软件包申请、下载

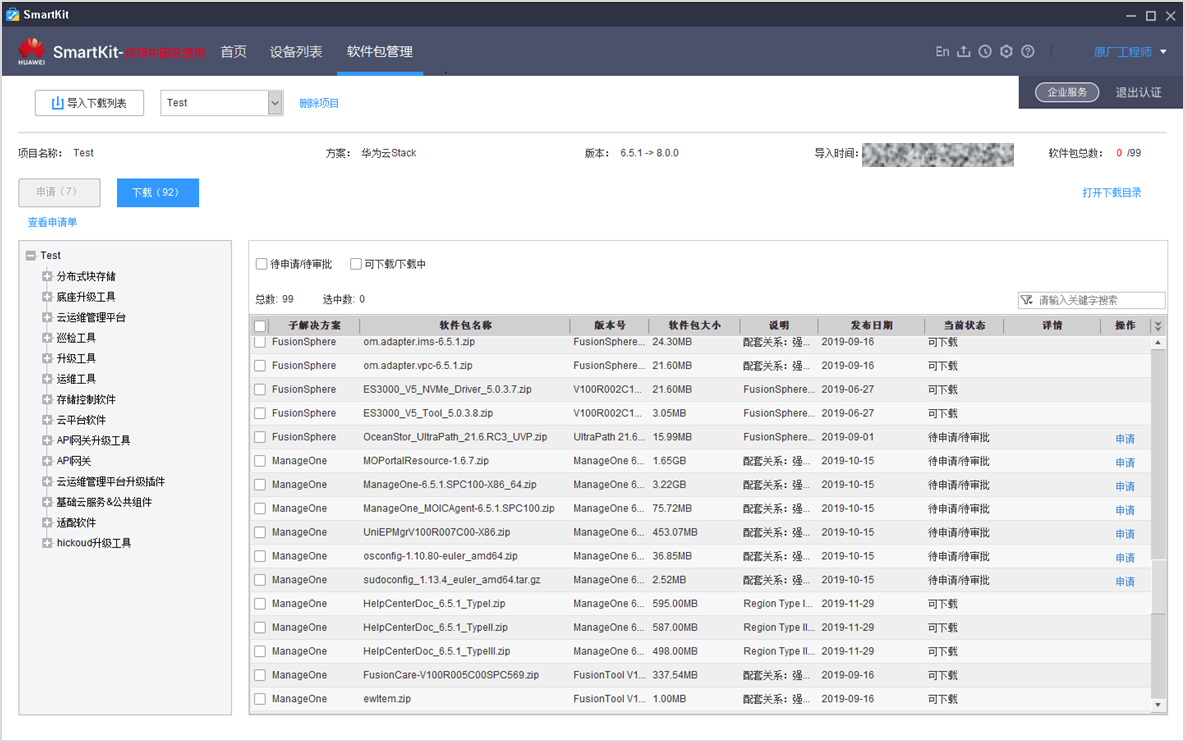

项目中的软件包一般都是通过SmartKit 工具来进行批量下载。
2.7 部署安装工具

华为云HCS中,不管是开局、扩容、升级等,都是在专门的工具,HCC Turnkey中进行的。具体的安装过程,参考官方的说明文档,有非常详细的过程说明。
2.8 创建部署工程
因为HCS有很多的场景,不同的场景的流程步骤也是参考官方的产品文档,有详细的步骤说明。另外在工程前都需要根据情况进行 Region Checklist信息收集、HCC工程问题规避等操作。

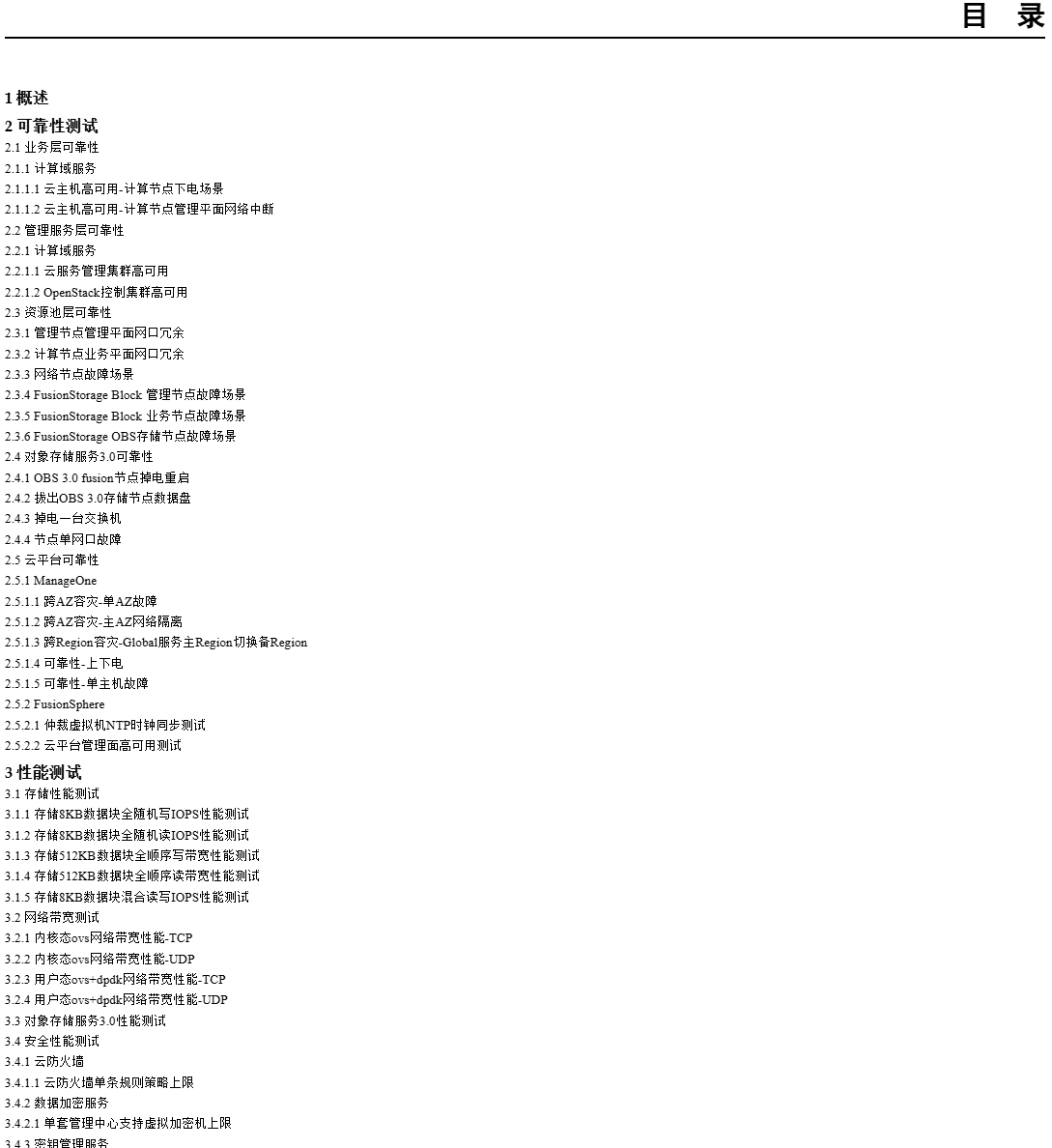

2.9 功能调测、可靠性测试
当云平台部署完成后,需要进行功能测试、可靠性测试。功能性测试这部分参考官方的验收测试指南文档、可靠性测试参考官方的 验收测试指南(DFX)文档。
